首页 » MI家装修攻略 » 农村房屋申报装修流程「房屋装修流程与技巧视频」(农村房屋装修申请)

农村房屋申报装修流程「房屋装修流程与技巧视频」(农村房屋装修申请)

访客 2024-08-24 0

扫一扫用手机浏览

文章目录 [+]

各位网友好,小编关注的话题,就是关于房屋装修流程与技巧的问题,为大家整理了2个问题房屋装修流程与技巧的解答内容来自网络整理。

农村房屋申报装修流程

1、没有房产证的,如土地证上四邻清楚,将老房拍照,写出申请,持土地证、身份证、老房照片,到行政审批大厅规划局窗口报建。

农村房屋申报装修流程「房屋装修流程与技巧视频」 农村房屋申报装修流程「房屋装修流程与技巧视频」 MI家装修攻略

2、如果业主土地证、房产证齐全,要将老房拍照,写出申请,然后持土地证、房产证、身份证、老房照片,到行政审批大厅规划局窗口报建。

农村房屋申报装修流程「房屋装修流程与技巧视频」 农村房屋申报装修流程「房屋装修流程与技巧视频」 MI家装修攻略
(图片来自网络侵删)

3、没有房产证、且土地证四邻不清的,需要土地部门对土地证认定后,写出申请,持土地证、身份证、老房照片,到行政审批大厅规划局窗口报建。

装修的顺序是怎么样的

装修的顺序是怎么样的?

大家好,我是木木,我的回答是:

我们装修都希望用最少的投入,来最大化的美化和利用现有空间,如何能做到最少的投入,就是我们要把装修的每一步顺序把握好,顺序一旦出错,自然会有很多返工修改之类的,同样也在增加着我们的经济成本和时间成本。

爱设计,爱生活,用走过每条路的经验站在十字路口帮您导航,希望可以帮您走向正确的方向,请点击加号关注我,我会为您带来更多的经验分享,木木感谢您的观看。

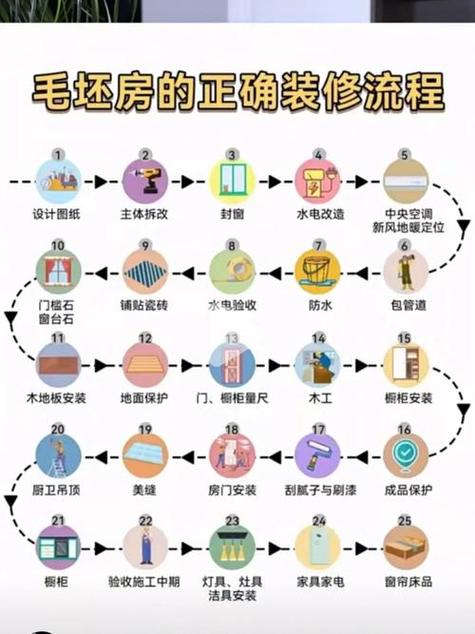

那么正确的顺序应该是怎样的,我们来一一罗列:

施工前我们需要做的>预备/strong>

1)设计与预算。

很多人都是第一次装房子,缺少经验,建议找一位设计师,用他的经验帮你避开一些没必要发生的错误,以及让他帮你以期控制成本。如果是自己有装修经验且不愿意找设计师,那也一定要想好自己家里的大空间怎么样布置,自己进行设计。

2)验房。

在没有施工之前,房子里存在的所有问题都应该是由物业来解决的,所以验房很关键,验房主要需要验收的有:(入户门有无损坏、门锁是否正常)、(窗体是否完整、玻璃有无破损)、防水试验(卫生间、阳台、厨房区域放上水,次日来看水面是否有明显下降)、开关插座(每个开关插是否通电)、墙体空鼓(如果发现有墙体空鼓的让物业及时处理,不然之后处理所产生的费用都得自己承担)、地暖打压(重中之重,地暖如果有破损立即让物业进行处理,不然装得再好都是白装了)

基础装修>部门/strong>

3)墙体拆除改造

4)水电改造以及水管打压

5)下水管降噪防潮>处置惩罚/p>

6)安装中央空调和新风系统(没有此项可以忽略)

7)做二次防水,做完之后做闭水试验

6)瓦工上料(水泥、沙子、瓷砖以及铺装辅料的上料,因为这个时候水电已经改完,在上料的过程中记得给工人叮嘱个别地上的管路)

8)瓦工铺贴(是否换防盗门,如果换防盗门的话,一定要在铺过门石之前换好)

9)地暖二次打压(防止改水电或铺装对地面的伤害影响到地暖)

10)地面保护(已经铺完了砖,防止后期的工种伤害到砖)

11)木工施工(所有的吊顶造型、墙面造型、隔墙,木工做完之后及时通知门和柜子过来复尺)

12)油工施工

室内主材>部门/strong>

13)安装门、垭口、护墙板

14)安装集成吊顶、安装漏烟宝(需橱柜配合开集成吊顶孔,晾衣架配合打吊丝)

15)安装橱柜(安装前置过滤)

16)油工修补(安装门套垭口或其他工序难免会出现一些与墙体磕碰,这个阶段一起修补)

17)开荒保洁(这个位置很重要,一定要记得在这一步之前,房子里施工的每一步难免留下的灰尘粉末,在这一步之后的功率都是比较干净的,不会有那么大的粉尘)

18)瓷砖美缝

19)木地板区地固处理(全屋瓷砖忽略此项)

20)贴壁纸

21)铺木地板(没有木地板忽略此项)

22)安装定制衣柜、鞋柜等

23)安装空调出、回风罩,空调开关(没有中央空调此项忽略)

24) 安装开关、插座、灯具

25)安装窗帘

26)安装洁具

27)安装晾衣架

28)安装防盗窗、金刚网

29)楼梯安装(没有楼梯此项忽略)

家具家电>部门/strong>

30)家具>出场/p>

31)家电>出场/p>

32)水系统(净水机、软水机)

33) 最终保洁

至此我们的装修环节全部告一段落,房子晾上三个月便可以拎包入住了

结语

装修的过程虽如此,但我们还是要配合完美的设计,精湛施工,时尚的搭配,真正做到了完美空间和谐统一!希望装修的朋友或是准备装修的朋友及时收藏以作备用。

如果您看完这篇文章觉得还不错或是自己有那么一丝收获,希望您能给木木点一个赞或者关注“ 木木moomoo”,我会每天给您分享更多装修知识和家居生活小技巧,如果您有何意见或建议,也欢迎您在下方评论与我互动,木木感谢您的观看!

目前装修不少业主,还是选择自己选购主材,苦于不知在什么阶段购买哪种材料,不知道装修流程,从而影响施工进度。以下是小编送福利,为大家整理的装修流程及主材购买进度清单,方便各位主材准时选购。在了解主材进度之前,咱们先对整个装修过程的施工进度做一个初步了解。

装修施工顺序丨黄金32步曲

比较装修公司➜交付定金➜现场量房➜确定方案➜签订合同➜办理装修手续➜主体拆改➜木门厂家上门测量➜橱柜第1次测量➜水电改造➜卫生间防水➜主料进场➜木工➜贴砖(安装窗台、地漏)➜淋浴隔断量尺➜橱柜第2次测量➜刷墙面漆➜厨卫吊顶➜通煤气➜橱柜安装(同时安装水槽、煤气灶)➜木门安装➜地板安装➜铺贴壁纸➜开关插座安装➜灯具安装➜五金洁具安装➜窗帘杆安装➜拓荒保洁➜家具进场➜家电安装➜家居配饰➜搬家。

主材购买顺序:

选择半包,还需要自行购买些什么?什么时间购买?其购买顺序与装修的施工进度又有怎么样的关联呢?

●橱柜定购最好在开工前定好橱柜品牌,因为橱柜水电图是由橱柜厂家出(定制类产品需要35-45天的生产工期),橱柜设计师交付橱柜设计图以及水电图到业主手中,配合装修公司水电改造,不会延误打线槽。

●洁具签订合同后3天内即可选购洁具,由装修公司设计师出洁具尺寸图。水电工进场多是需要清理现场,先做改排水,确定洁具的尺寸定位。

●木门最好在开工前定好木门品牌,木门也是定制产品,需要根据结构改造后的门洞量身定制尺寸且需要2次测量(一般不建议买成品标准门,很多开发商预留门洞或者后期改造门洞非绝对标准),木门生产周期是40天左右。这也是延误工期限一个较致命环节。

●地板可早定或施工中期定购,木地板是属于后期安装工程,木地板商家上门安装即可。

●墙地砖可早定或施工方进场三至五天前定购,砖都是成品。只要前期定好品牌,一般不会影响施工周期。一般泥水工大概在开工后的15-20天进驻。这个时候就需要墙地砖进场了。

●柜类定制

最好在开工前定购,柜体生产周期一般在30天左右。现在绝大多数家庭为了增加储藏空间,衣柜、鞋柜、书柜、书架、酒柜、榻榻米、吧台等各种柜类都选择定制。业主需要选购好板材材质,一般分为实木颗粒板、多层实木板、指接实木板、露水河板、纯实木板,价格档次以此递增。

●开关面板

定好水电改造位置后,3天内定购,水电改造完工后,施工方会提前通知并计算好面板数量,由施工方安装即可。

●烟机灶具

烟机灶一般在定橱柜的时候就应该考虑,橱柜台面的开槽需要烟机灶的尺寸。

●淋浴房或隔断

可早定或施工中期定购。淋浴房一般是贴了地板砖和外墙砖就可以安装,但是在铺砖的时候要提前埋好淋浴的排水管,还有安装花洒冲凉的冷热进水管,提前规划好布局位置,贴了砖的尺寸才准确。

●热水器热水器可早定或贴砖时定购。

●石材类泥水工进场后三至五天定购。石材一般用于飘窗台面,

●五金类这个依据木工提供的量的时间来定购,一般施工方会提前三至五告知业主。

●墙纸类可早定或面漆施工前三至五天定购,装修公司做好基层处理,墙纸商家上门安装即可,属于后期工程。

●厨卫铝扣板吊顶可早定或在工程中期定购,因为铝扣吊顶是商家安装,而且是在墙砖铺贴完毕后续下的工程。

●灯具可早定或在工程中期定购。

●窗帘 一般在工程中后期定购,硬装完工后安装。

●家具家电

一般在工程中后期定购,硬装完工后安装。

好了就写到这里了,希望能帮到各位。更多装修干货,关注我们的公众号:成都装修设计服务平台。

到此,大家对房屋装修流程与技巧的解答时否满意,希望房屋装修流程与技巧的2解答对大家有用,如内容不符合请联系小编修改。

标签:

相关文章
